Đến 10 tháng 5, toàn bộ tài sản lưới điện đã được thu hồi, bảo quản và vận chuyển an toàn đến các kho các chi nhánh điện Quỳnh Nhai và Mường La. |
![]() |
|

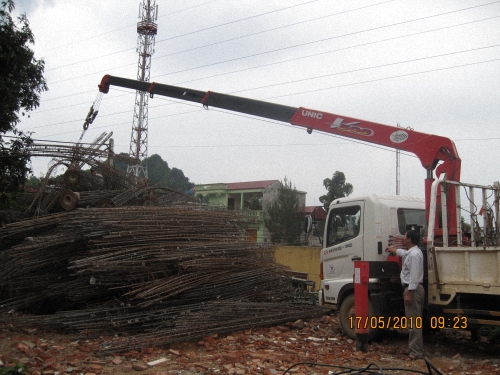

(Xe cẩu tự hành đã vận chuyển an toàn trên 40 chuyến đang tập kết vật tư, thiết bị tại kho của Công ty) |
|
Với diện tích kho phục vụ tập kết vật tư, thiết bị thu hồi chỉ có 450m2 đồng thời lại nằm tại khu vực không bằng phẳng, xa khu bảo vệ chung của cơ quan, từ những ngày đầu, Phòng Kế hoạch và đầu tư đã tham mưu với Ban giám đốc san phẳng mặt bằng kho, xây dựng hệ thống rào chắn bằng vật tư thu hồi nhằm ngăn chặn kẻ gian. Chỉ đạo CBCNV thuộc bộ phận Tổ kho bố trí, sắp xếp đảm bảo phân loại rõ những vật tư, thiết bị có thể sử dụng lại và những vật tư, thiết bị sẽ thanh lý. Giao nhận khối lượng, chủng loại trên giấy tờ với bộ phận vận chuyển để tránh tình trạng mất mát, không đúng chủng loại. |
![]() |
|

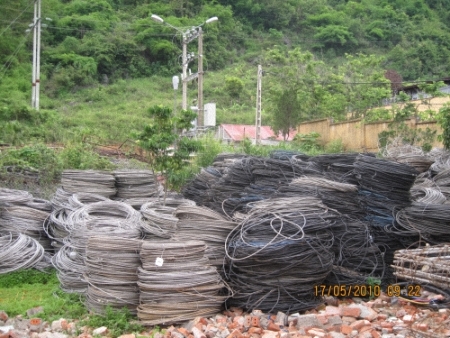

(Vật tư, thiết bị thu hồi đượ sắp xếp thành từng khu riêng biệt đảm bảo tính khoa học cao) |
|
Bằng sự cố gắng, nỗ lực, đoàn kết của tập thể Phòng kế hoạch và đầu tư trong công tác thu hồi tài sản vùng ngập lòng hồ thủy điện Sơn La, đến nay có thể nói công tác này đã cơ bản được hoàn thành ./.
Huy Bách - P2
|
Thực hiện chỉ đạo của Thủ tướng chính phủ về việc làm sạch lòng hồ để chuẩn bị cho việc đóng cống dẫn dòng tích nước cho hồ Thuỷ điện Sơn La chuẩn bị phát điện tổ máy số 1 vào tháng 12 năm 2010, Công ty Điện lực Sơn La đã thu hồi toàn bộ tài sản lưới điện (ước tính 47Km ĐZ35KV, 24 trạm TBA phân phối, 67Km ĐZ0,4KV) nằm trong cốt ngập thuộc vùng lòng hồ thuỷ điện Sơn La.
