Thành công chuyển đổi và đưa vào vận hành lưới điện 22kV thành phố giai đoạn I

Từ ngày 09/01/2011 đến ngày 16/01/2011 Điện lực Thành phố kết hợp với đơn vị thi công Công ty TNHH Duyên Hà thực hiện chuyển đổi hệ thống lưới điện đang vận hành 10kV thuộc lộ 971-TG2-9 Thành Phố sang vận hành lưới điện 22kV dưới sự giám sát của Phòng Kỹ thuật, Phòng Thanh tra An toàn và Phòng Quản lý xây dựng Công ty Điện lực Sơn La.

Trong giai đoạn I này, đường dây 22kV khu vực thành phố Sơn La được xây dựng gồm 03 lộ đường dây, trong đó có mạch kép xuất tuyến từ trạm 110kV Sơn La đi vào cấp điện cho khu vực trung tâm Thành phố với chiều dài 7km, có 115 vị trí cột được xây dựng dọc theo vỉa hè QL6, sử dụng dây dẫn PVC-AC150 và 01 lộ đường dây cải tạo từ lưới 10kV thuộc lộ 971 dài 1,3km cấp điện cho khu vực Ân Sinh.

Để chuyển sang vận hành ở cấp điện áp 22kV, các trạm biến áp hiện đang vận hành ở lưới 10kV cũ thuộc lộ 971 được chuyển đổi nấc phân áp hoặc thay máy và các thiết bị trong trạm phù hợp. Công tác thay thế và thí nghiệm các thiết bị được thực hiện rất khẩn trương, thực hiện xong đến đâu đóng điện đến đó để giảm thời gian mất điện cho khách hàng. Tổng số có 14 trạm biến áp thuộc lộ 971 cũ được chuyển sang vận hành cấp điện áp 22kV với tổng dung lượng 2285kVA.

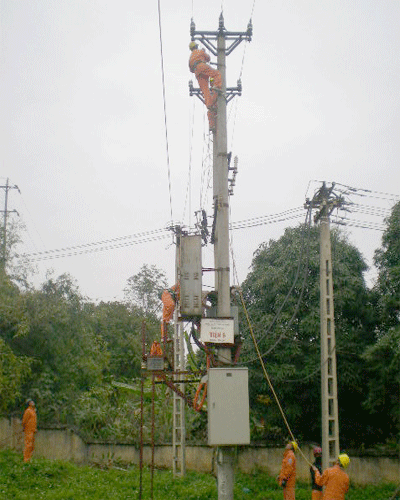

Công nhân ĐLTP thực hiện thay thế thiết bị trạm

Việc đưa vào vận hành lưới điện 22kV san tải từ lưới 10kV sau trạm biến áp trung gian 2-9 Thành phố sẽ giảm bớt tình trạng quá tải của trạm trung gian 2-9. Sau khi san tải, dự kiến vào giờ cao điểm trạm trung gian 2-9 sẽ mang tải ở mức từ 100-105%, giảm được khoảng 30% tải so với trước đây. Với mức tải đó, trạm trung gian 2-9 sẽ đảm bảo cấp điện an toàn trong dịp tết nguyên đán Tân Mão này. Tuy nhiên với tốc độ phát triển phụ tải như hiện nay, trạm trung gian 2-9 sẽ lại sớm bị quá tải, để giải quyết được bài toán này cần sớm triển khai tiếp lưới điện 22kV giai đoạn II, khi đó toàn bộ trung tâm Thành phố Sơn La sẽ được cấp điện hoàn toàn từ trạm 110kV Sơn La.

Công trình đường dây 22kV sử dụng dây dẫn có vỏ bọc cách điện được thực hiện đầu tiên trên hệ thống lưới điện trung thế của tỉnh Sơn La và làm cơ sở để áp dụng cho lưới điện trung thế trên toàn tỉnh nhất là các khu vực thành phố, thị trấn.

Mạnh Hà - P4
